保障安全供电不中断:8号线一期牵引变电站改造背后的故事

【信源】上海地铁维护保障有限公司供电分公司

【编辑】马小播

上海地铁8号线一期工程于2007年12月通车运营,牵引变电站的直流系统设备已较难适应高质量发展的要求,上海地铁维保供电分公司在2023年起,启动8号线一期牵引变电站大修改造项目,在改进设备功能的基础上,新增了远程故障录波、直流在线负荷监测功能,进一步增强了安全供电可靠性。

改造前

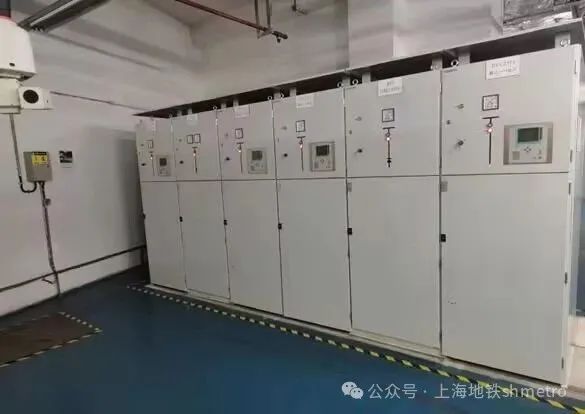

改造后

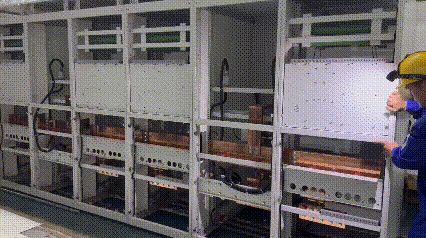

本次8号线一期牵引大修改造项目需在1个月内完成6座变电站,维护三部统筹自主与委外班组人员,出动115人次,利用9个施工点,更换36台(套)整流器柜、直流开关柜、正负极闸刀柜等,消除了5处设备隐患,圆满完成了此次时间紧、任务重的改造任务。

优化施工流程 紧抓安全管控

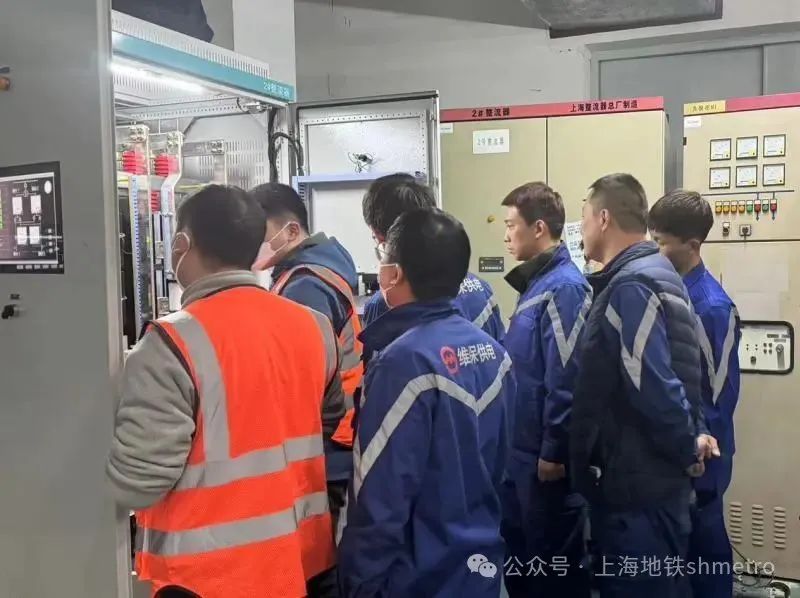

施工改造前,维护三部组织技术骨干、多职能班组及委外监管小组成员召开了8号线一期牵引变电站改造项目动员会,合理安排施工资源,细化每周改造计划与人员安排,逐项细化各类施工工艺、施工流程、施工风险点,确保大修改造项目保质保量推进。

同时,针对施工中可能存在的安全风险,通过制定“一站一方案”,召开7次安全交底会,明确现场安全管控责任分工,落实自主、委外人员双带班经理制度,全面落实施工风险的全过程自检、互检工作。在完成第一个变电站改造后,项目团队全面复盘施工流程、质量把控、问题隐患等内容,不断完善施工管控细节。

攻克施工难点 保障施工质量

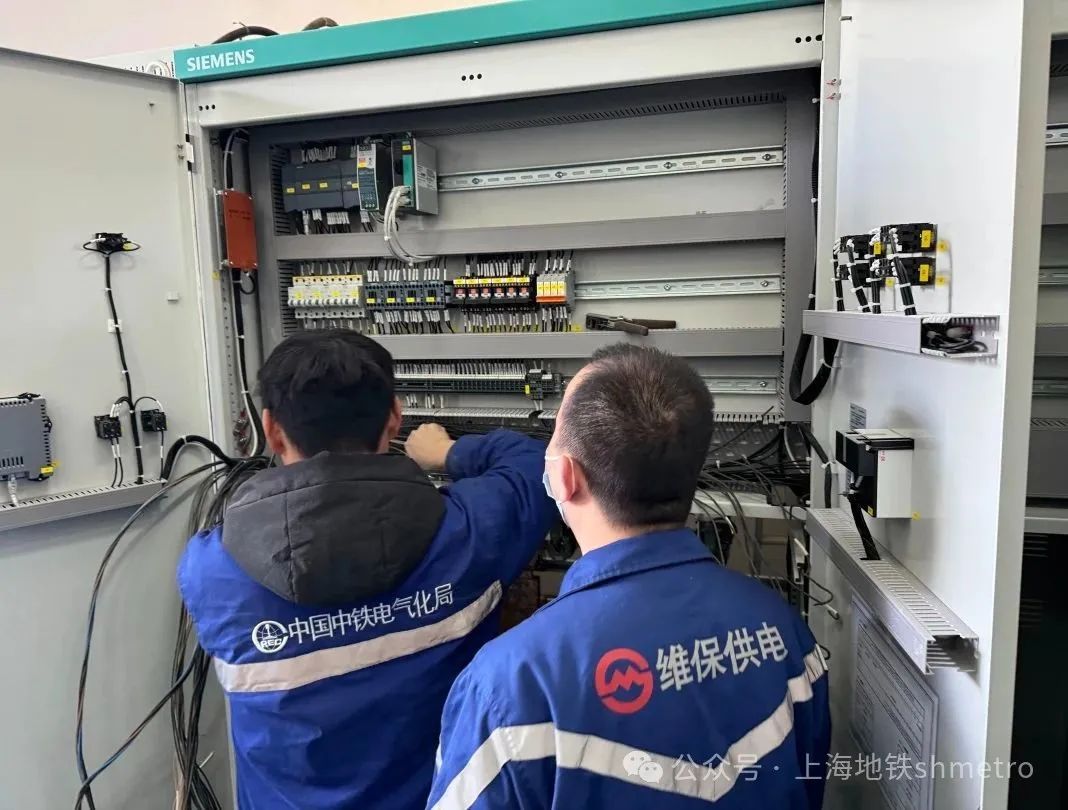

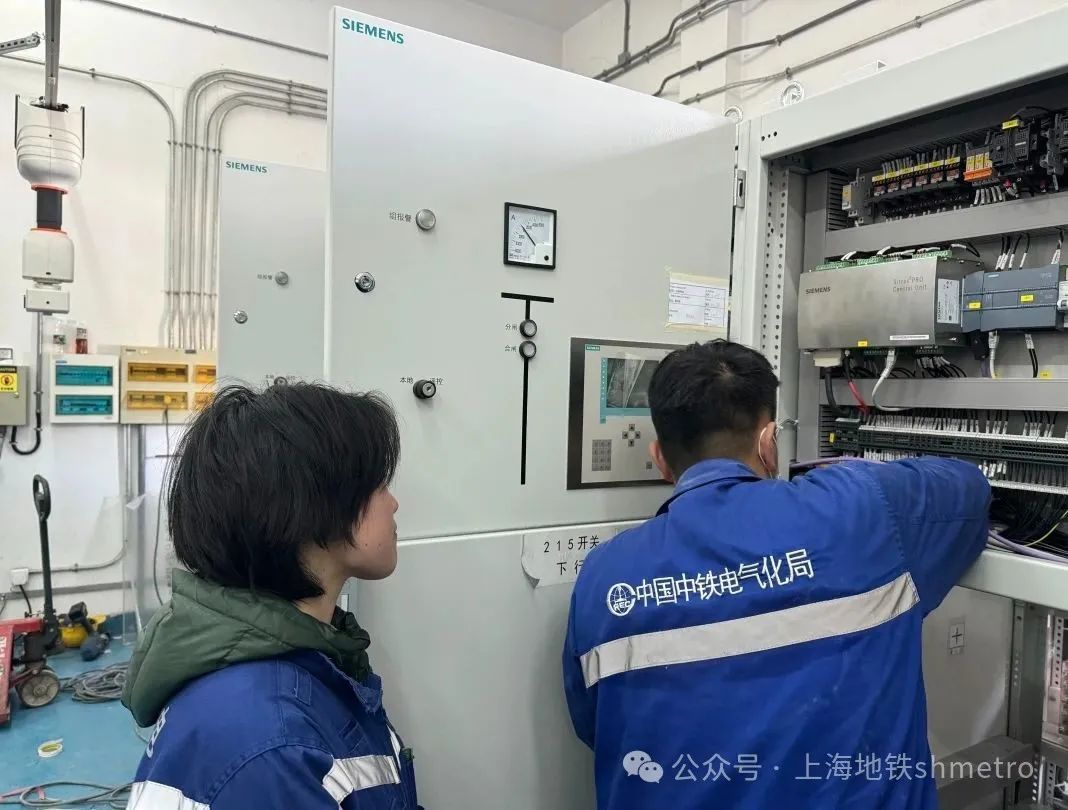

面对8号线西藏南路站设备房面积狭小、施工和设备运输空间局促的难题,项目团队提前对变电站墙体、风管及智能巡检机器人进行临时拆除。同时,重点关注控制回路的接线,对线路套管以“拆一包一”原则进行接线、数量统计、绝缘保护等,确保现场接线安全有序。

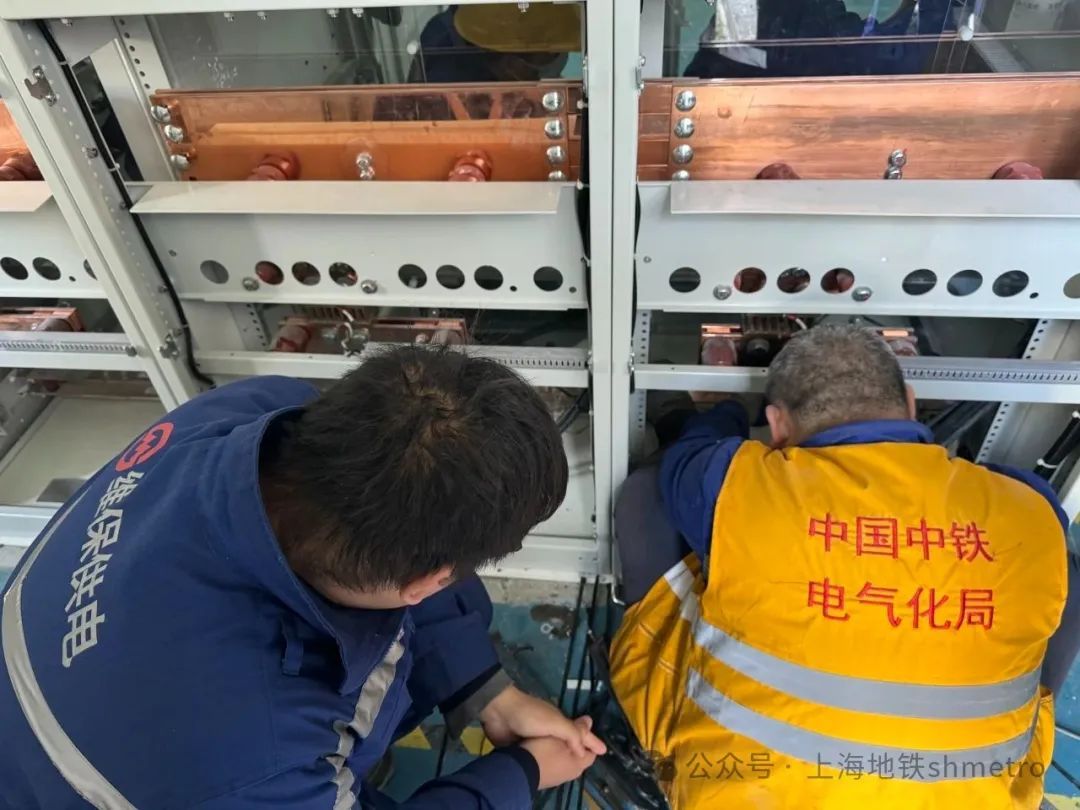

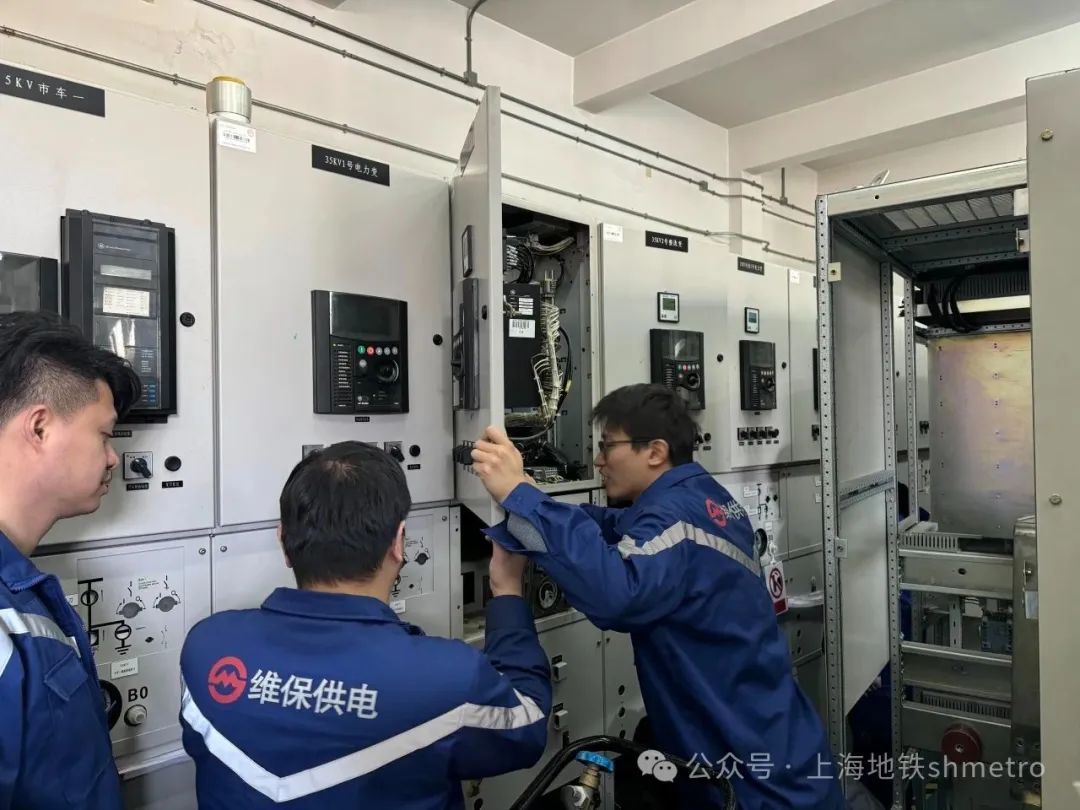

同时,为保证项目进度与施工质量,多职能一组主动支援现场,以平均每5天一个站的施工进度,开展现场施工监管协调与安全风险管控。尤其在殷行路停车场改造过程中,项目团队骨干连续作战10小时,解决了框架绝缘不良、新老设备过渡、sepcos端子柜内中间继电器故障等问题,确保项目顺利实施。
