1号线作为上海地铁首条运营线路,至今已有30年。1号线北延伸段(上海火车站—共富新村)自2007年开通至今也有15年,为更好满足大客流、高密度的运营行车要求,确保供电设备安全可靠,上海地铁维保供电分公司于2022年3月启动1号线北延伸接触网大修改造项目,截至目前已完成工程总进度53%,更换馈线绝缘子920个,腕臂底座、定位装置、支持装置532处,馈线、地线共5万余米、接触线1万余米

★ ★ ★


以问题为导向,开展联合施工作业


以问题为导向,积极开展联合施工作业,围绕现场施工组织优化、隔离开关手动改电动等开展联动课题研究,为上海地铁接触网大修改造项目积累跨专业协同的管理经验。



增强系统思维,提高运能

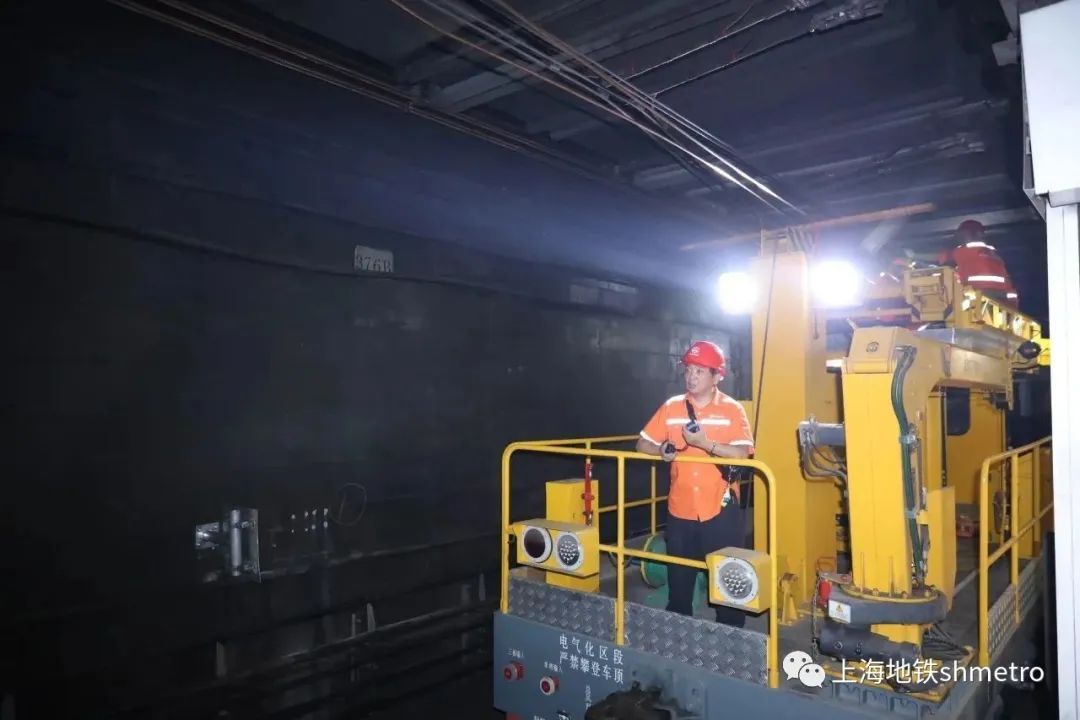

由于1号线北延伸接触网设备环境复杂,安装在上层高架底部与轨道之间,给大修改造带来了低净空、作业空间小的难点。

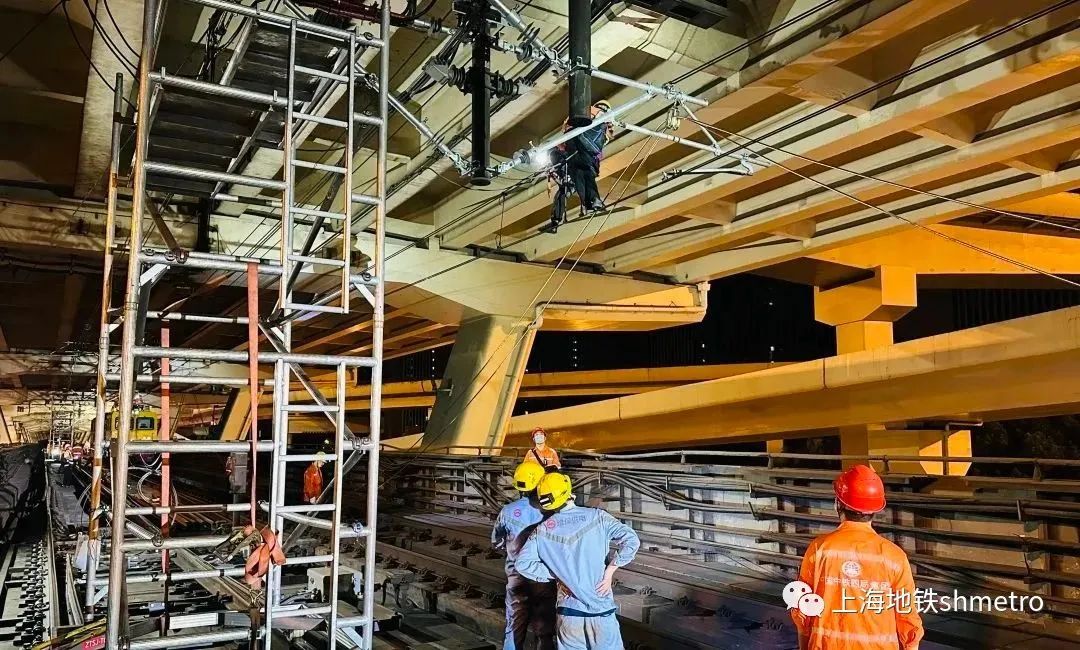

为保证在狭小空间内改造后的接触网导高标准不超过阈值,触网检修一部积极采用“预抬高”技术。在接触线更换时,同步将腕臂整体抬升,确保该区段各专业大修改造后,接触网状态可靠。

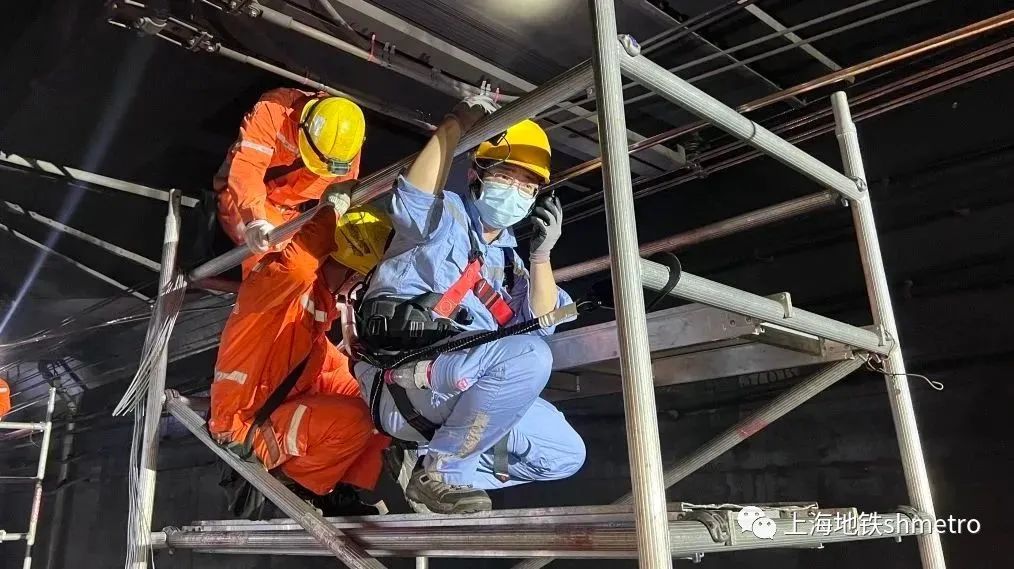

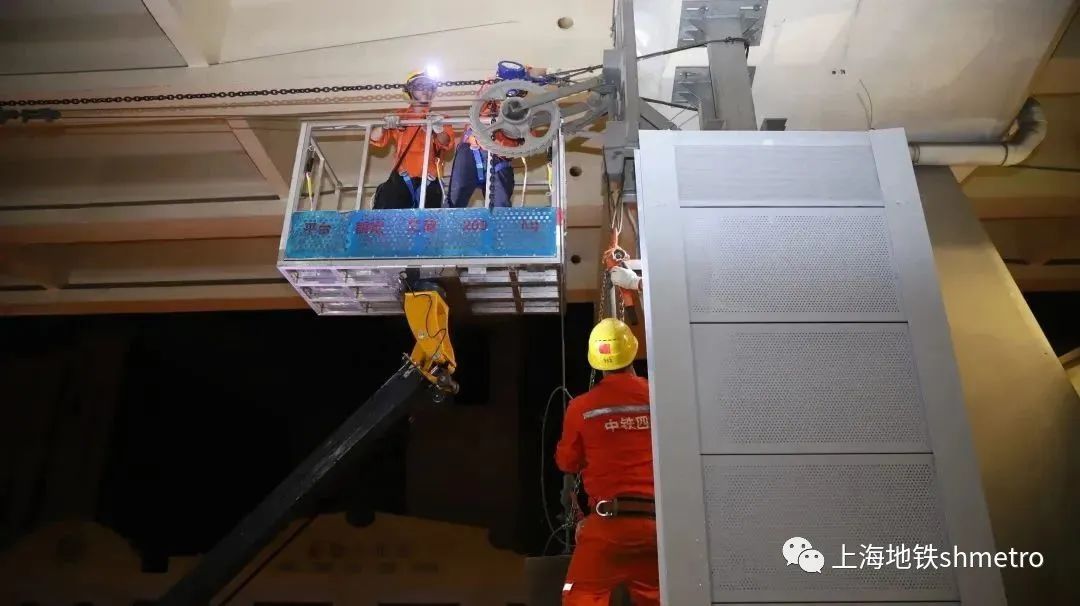

同时,为保障现场大修改造施工工艺标准落实到位,部门与施工单位按照1:1比例,同步配置现场监管人员,共同监督现场施工、确认设备状态,形成施工质量验收的“双保险”。



无惧高温“烤”验,保障安全

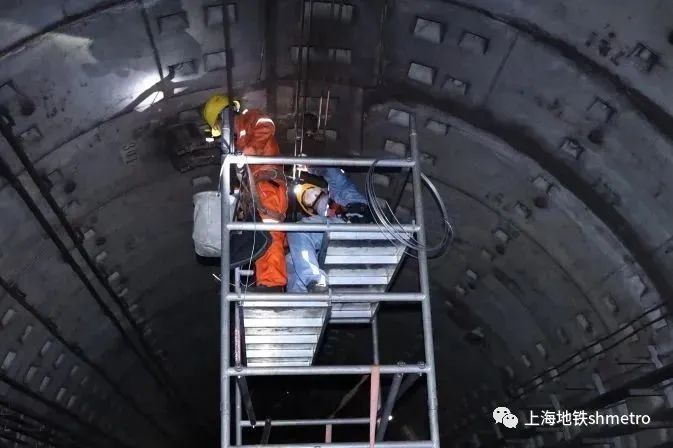

在近期的高温天中,夏季半夜虽然没有太阳直射,但潮湿、闷热的隧道区间,使夜间的体感温度不亚于正午。

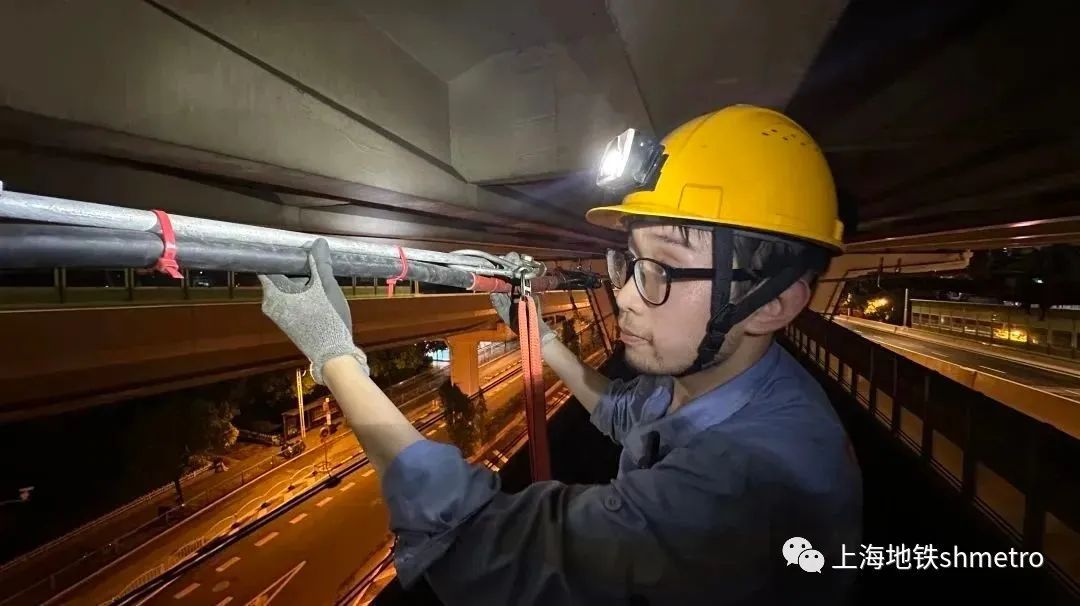

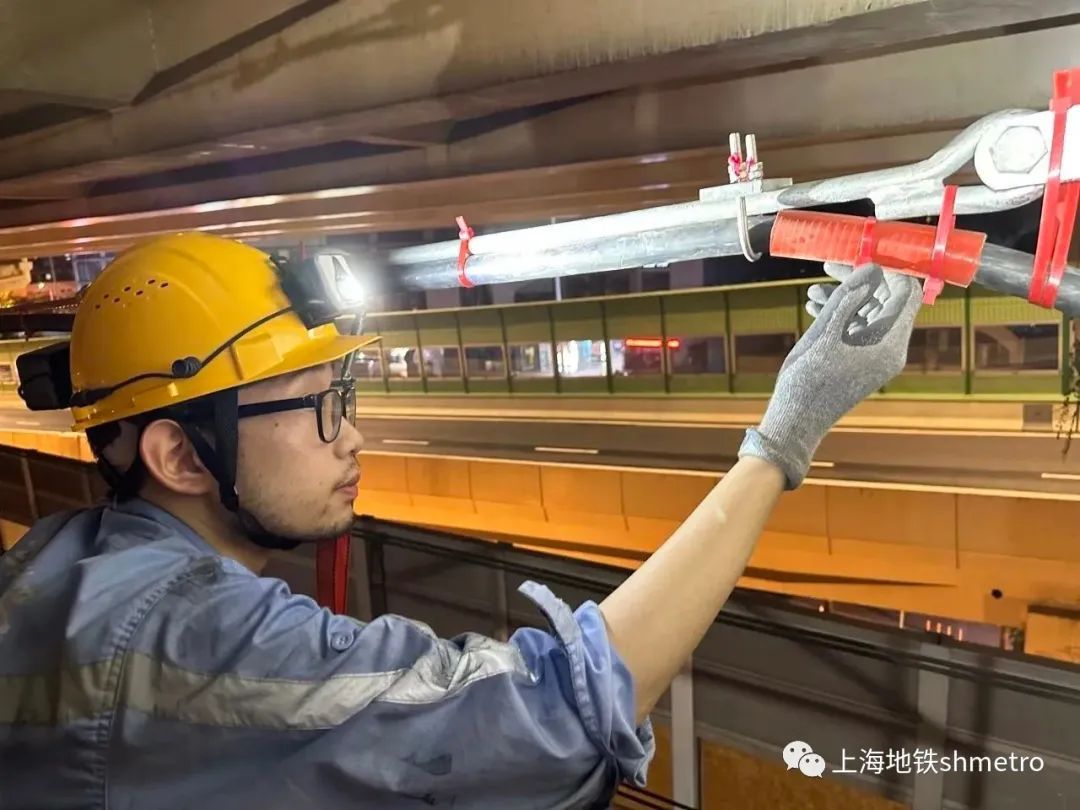

凌晨1点,隧道内的“蓝色铁军”不惧酷热,在区间内开展更换检调作业,不一会,大家的工作服就早已湿透,但每一步精检细修却没有丝毫马虎,无论是两根接触线之间的距离测量,还是一颗螺母的力矩紧固。这既是体力活,也是技术活,仰头、抬手、弯腰、测量、紧固……周而复始的标准动作,保障着每天上海地铁的安全运营。
